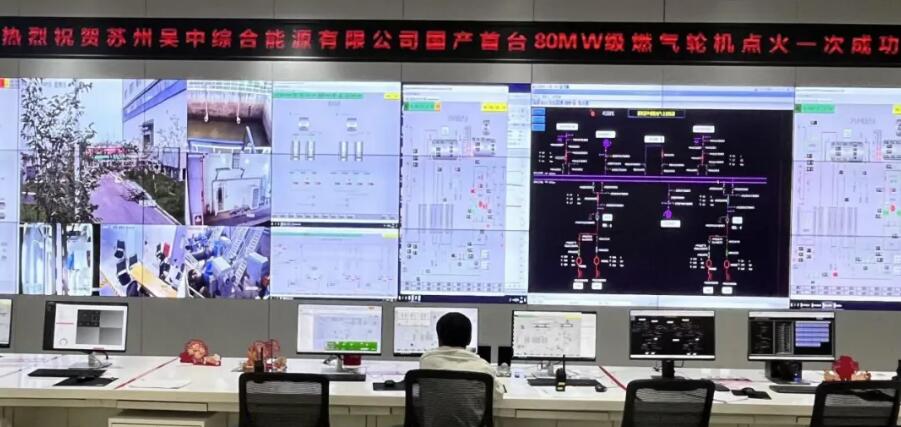

9月7日,由中国能建中电工程华东院总承包的苏州市吴淞江科技产业园燃气轮机创新发展示范项目(以下简称吴淞江燃机EPC项目)成功完成两台燃机首次点火及定速。
自项目正式复工以来,总承包项目部全力推动各项关键节点有序落实,先后完成化学制水、两台余热锅炉水压试验及酸洗、两台燃机安装及冷态调试。天然气通气后,项目部又相继完成3号与1号燃机首次点火及定速,均实现一次成功,瓦温、振动等关键参数正常,系统运行稳定。

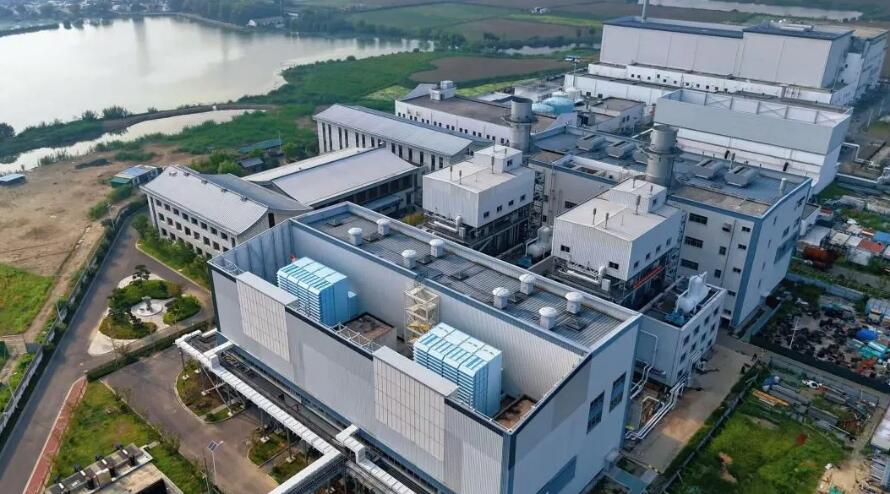

吴淞江燃机EPC项目新建2套80兆瓦级燃气轮发电机组、2台余热锅炉、1台背压式汽轮发电机组、1台抽汽凝汽式汽轮发电机组及2台50吨天然气备用锅炉。其中1号燃机为国家首批80兆瓦级国产示范机组。
自示范燃机到货以来,项目部高度重视、提前策划、周密部署,积极统筹协调各参建单位,每日跟踪进度,全面分析研判安装调试存在的难点和制约因素,在不到两个月的时间内完成了机组就位安装、冷态调试、点火定速等关键工作,本次示范机顺利点火定速对重型燃机国产化具有重要意义。
随着两台燃机成功点火,余热锅炉吹管工作即将正式启动,全厂主设备热态调试全面开展,为后续机组整套启动、并网及96小时满负荷试运奠定了坚实基础。下一步,总承包项目部将继续凝心聚力、攻坚克难,以华东院“135”战略布局和“2+1+1”发展规划为指引,为实现高标准双机投产奋勇前行。
