追求卓越丨4号机组核岛乾坤圈就位!

来源:三门核电 102802/24

标签: 三门核电 机组核岛 安全质量

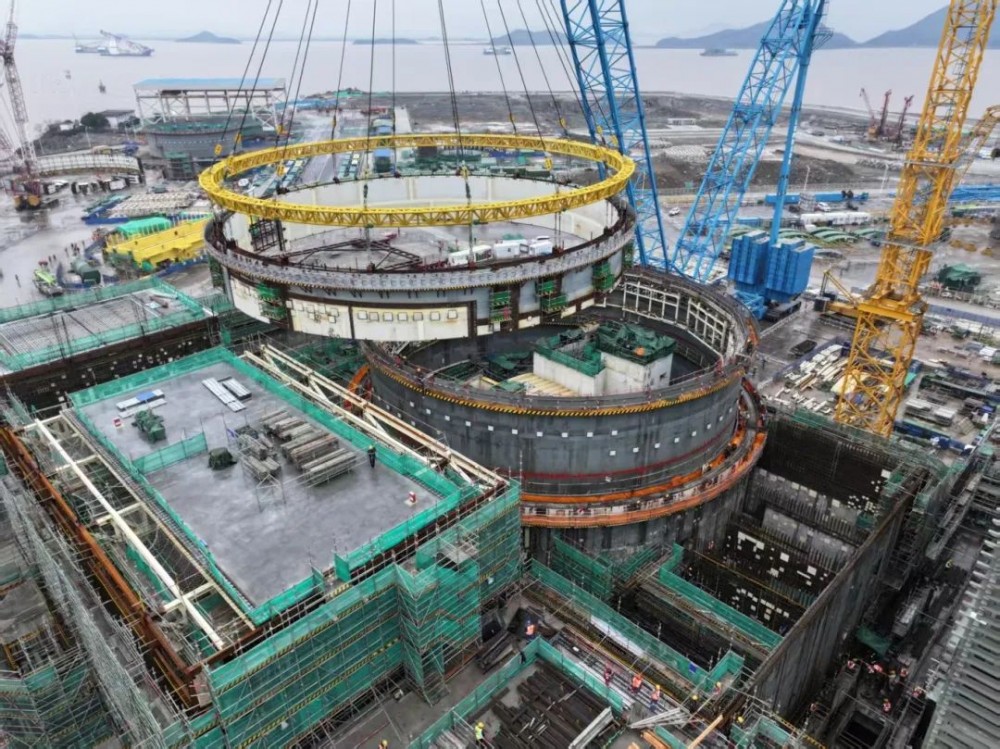

2月21日9时56分,三门核电4号机组核岛屏蔽厂房墙体钢板混凝土结构(SC)第6至7层模块顺利吊装就位,历时3小时15分。整个吊装过程安全、质量受控,为4号机组安全壳顶封头就位里程碑节点的顺利实现打下了坚实的基础。

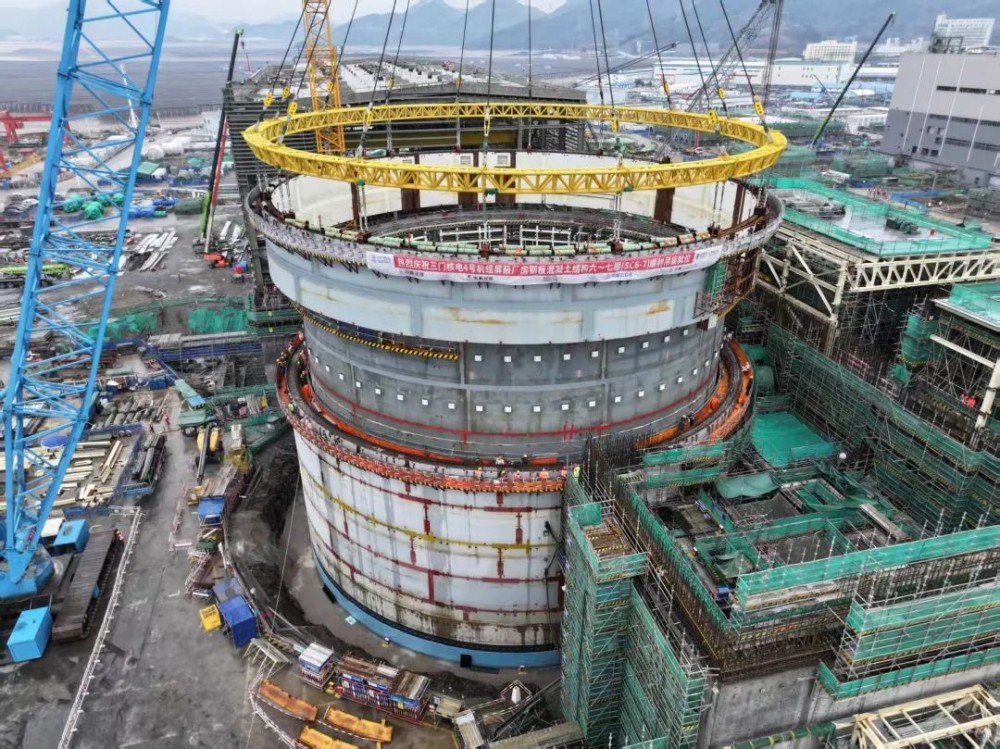

SC结构模块整体呈圆筒形,环绕在钢制安全壳外侧,用于构成屏蔽厂房墙体。本次吊装的SC6至7层模块外径约44米,高约6米,吊装重量约700吨,由30个子模块在现场拼装场地拼装成双层整圈结构,整体吊装就位。

为确保SC结构模块运输、吊装、安装工作顺利完成,三门核电建设团队通力合作,追求卓越,贯彻中核集团“六大控制七个零”高质量精细化项目管理要求,在二期工程建设项目指挥中心(PCC)的统一指挥下,实施“六个一”一体化项目管理模式,采取项目负责人机制,建立SC6至7层就位日例会制度,恪守安全质量优先原则,强化技术创新,着力培育新质生产力,采取顶升-运输-吊装-摘钩全过程有限元建模分析、SC专用环形吊梁优化、集成式销轴测力仪实时应力监测等多项创新性技术保障措施,克服了模块环形各方位角重量分布不均匀,吊装调平难度大,模块吊装通道狭窄,模块易变形,以及受吊装通道限制不便加固等困难,确保了本次吊装工作顺利完成。
