充电站1000座!《银川市电动汽车充电基础设施发展规划(2025—2030年)》

来源:充换电头条 306202/24

标签: 电动汽车 充电基础设施 充电桩

据充换电头条(微信公众号:chd2005s)获悉,近日,银川市人民政府印发《银川市电动汽车充电基础设施发展规划(2025—2030年)的通知》

《通知》提出:

至2025年,全市建成各类公用及专用充电枪6500个以上,充电站520座。加快建设“适度超前、快充为主、慢充为辅”公共领域充电服务模式和“智能有序慢充为主、应急快充为辅”的居民区充电服务模式,全力提高服务质量和效率。


到2027年,全市力争建成各类公用及专用充电枪9000个,充电站750座。初步形成“适度超前、快充为主、慢充为辅”公共领域充电服务模式和“智能有序慢充为主、应急快充为辅”的居民区充电服务模式,服务质量和效率显著提高。

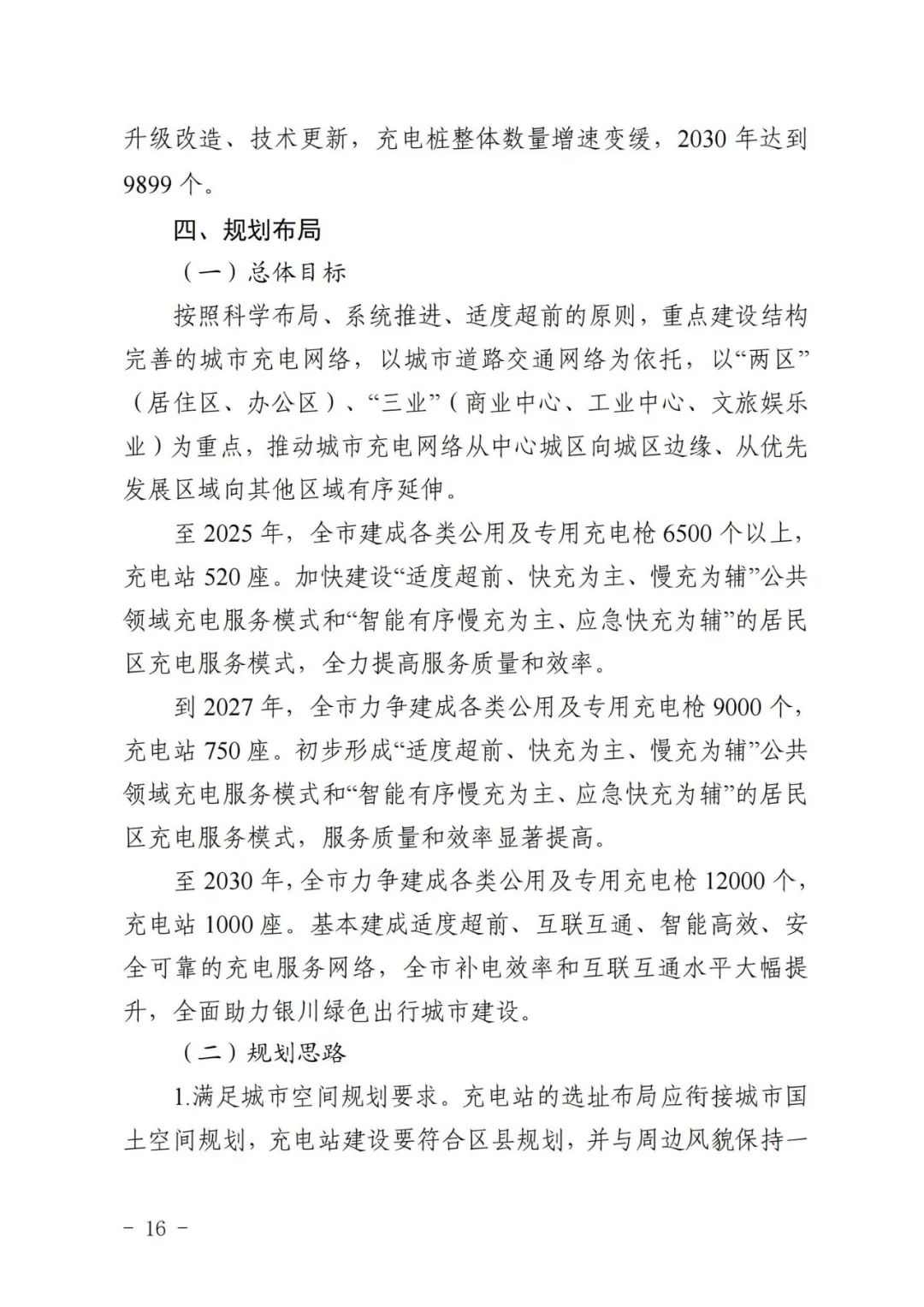

至2030年,全市力争建成各类公用及专用充电枪12000个,充电站1000座。基本建成适度超前、互联互通、智能高效、安全可靠的充电服务网络,全市补电效率和互联互通水平大幅提升,全面助力银川绿色出行城市建设。

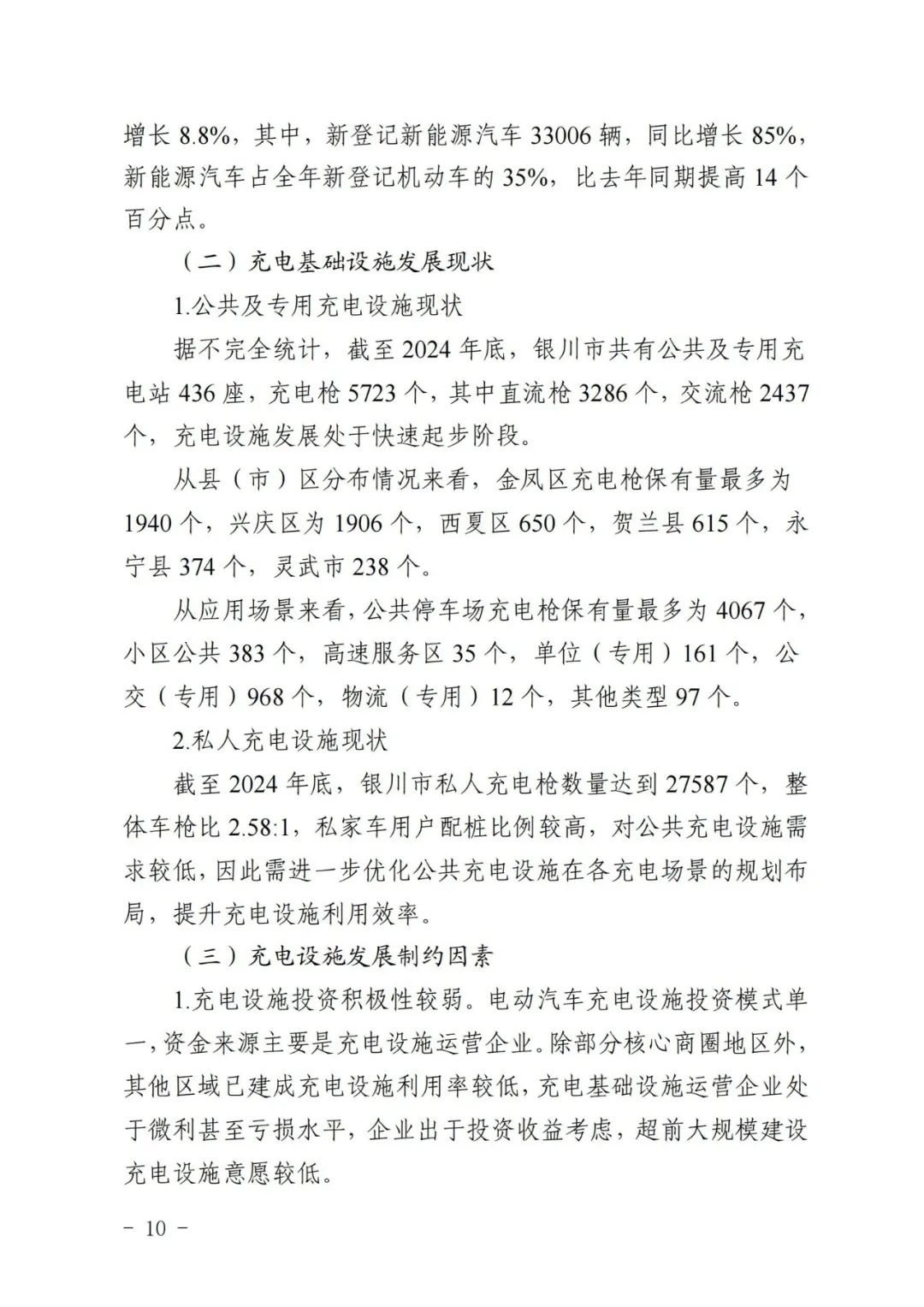

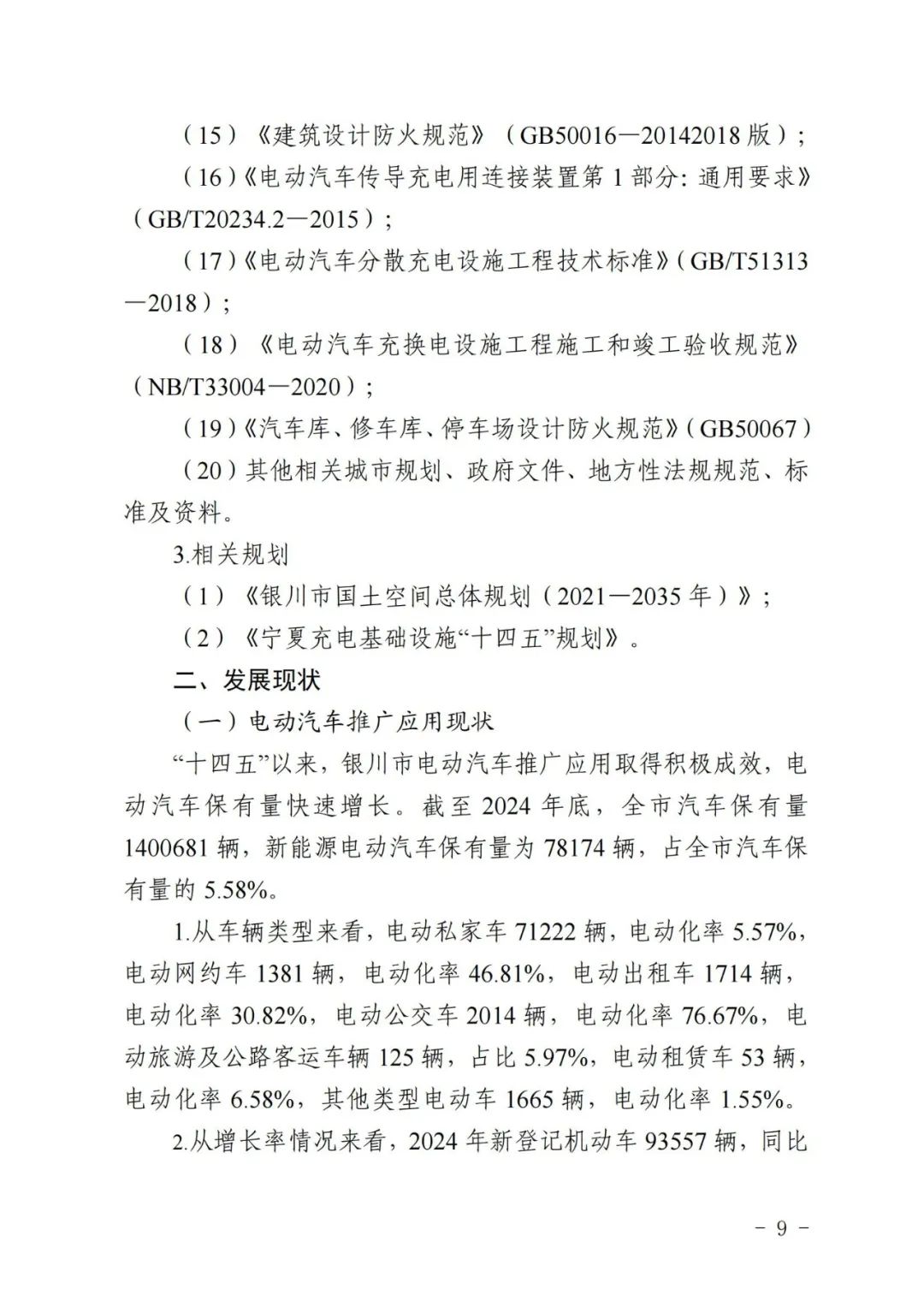

充换电头条(微信公众号:chd2005s)了解到,截至2024年4月底,银川市新能源汽车保有量52808辆,2024年新登记新能源汽车9519辆,同比增长61.4%,新能源汽车占全年新登记机动车的26.95%,整体数量增长迅猛。

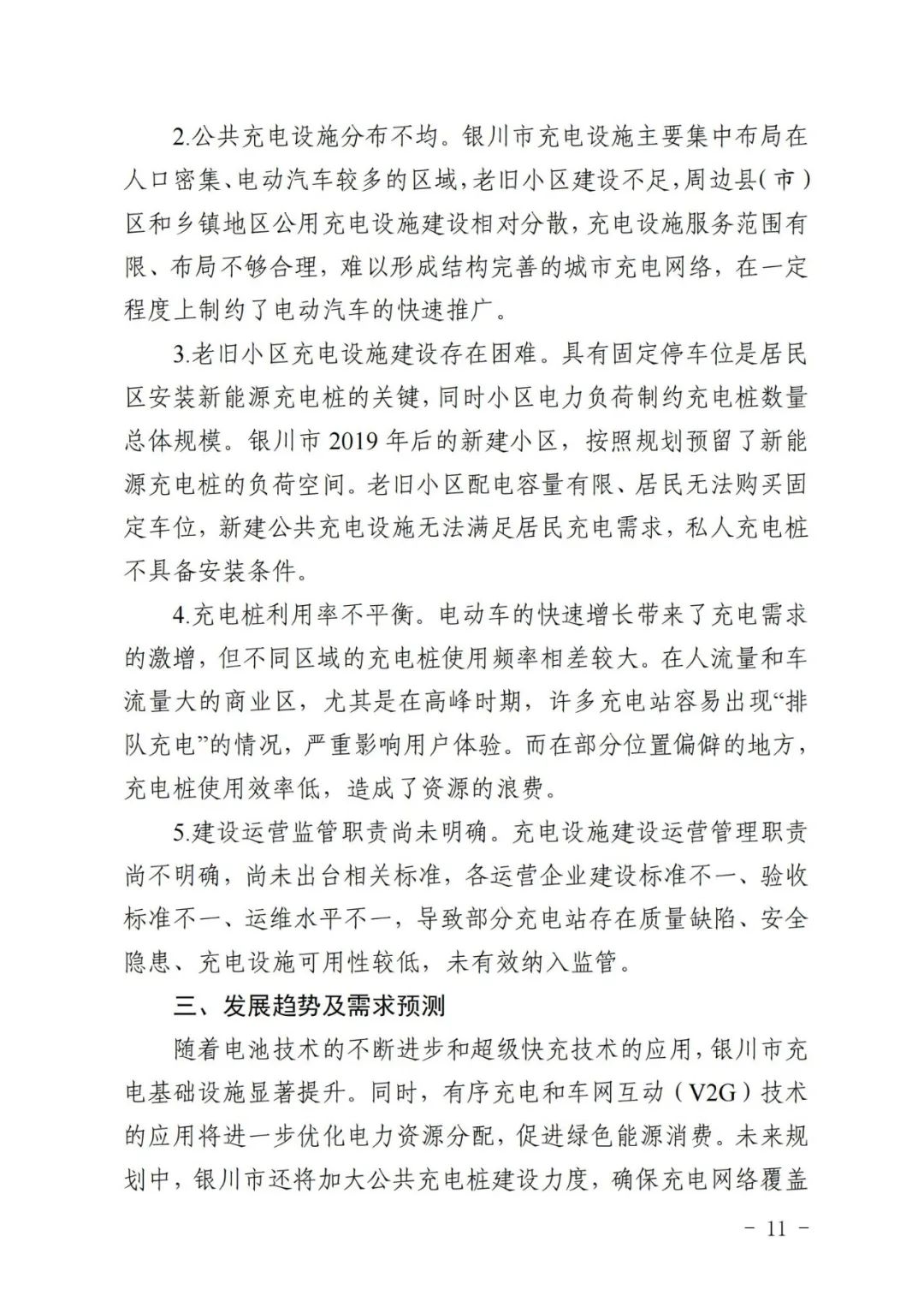

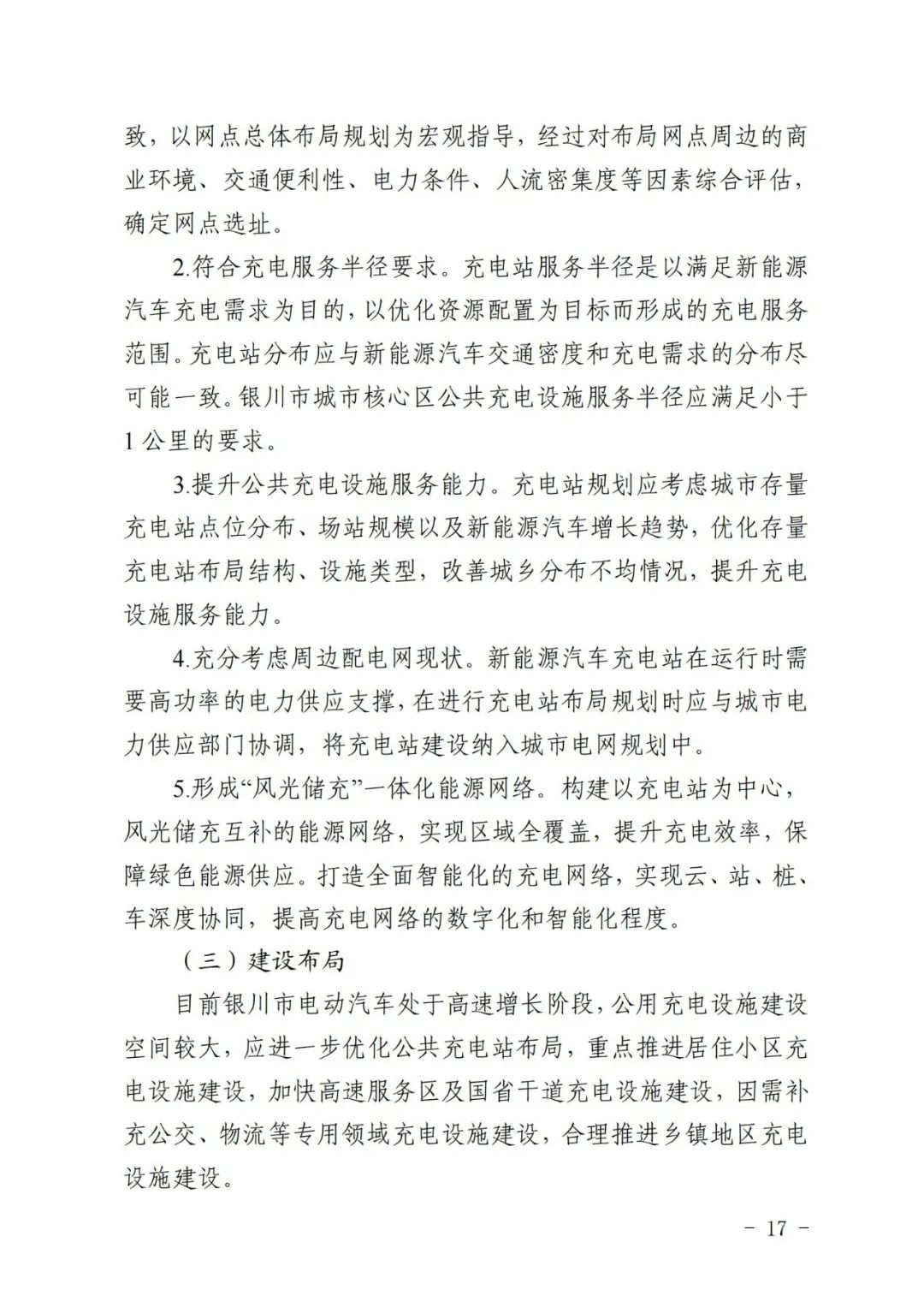

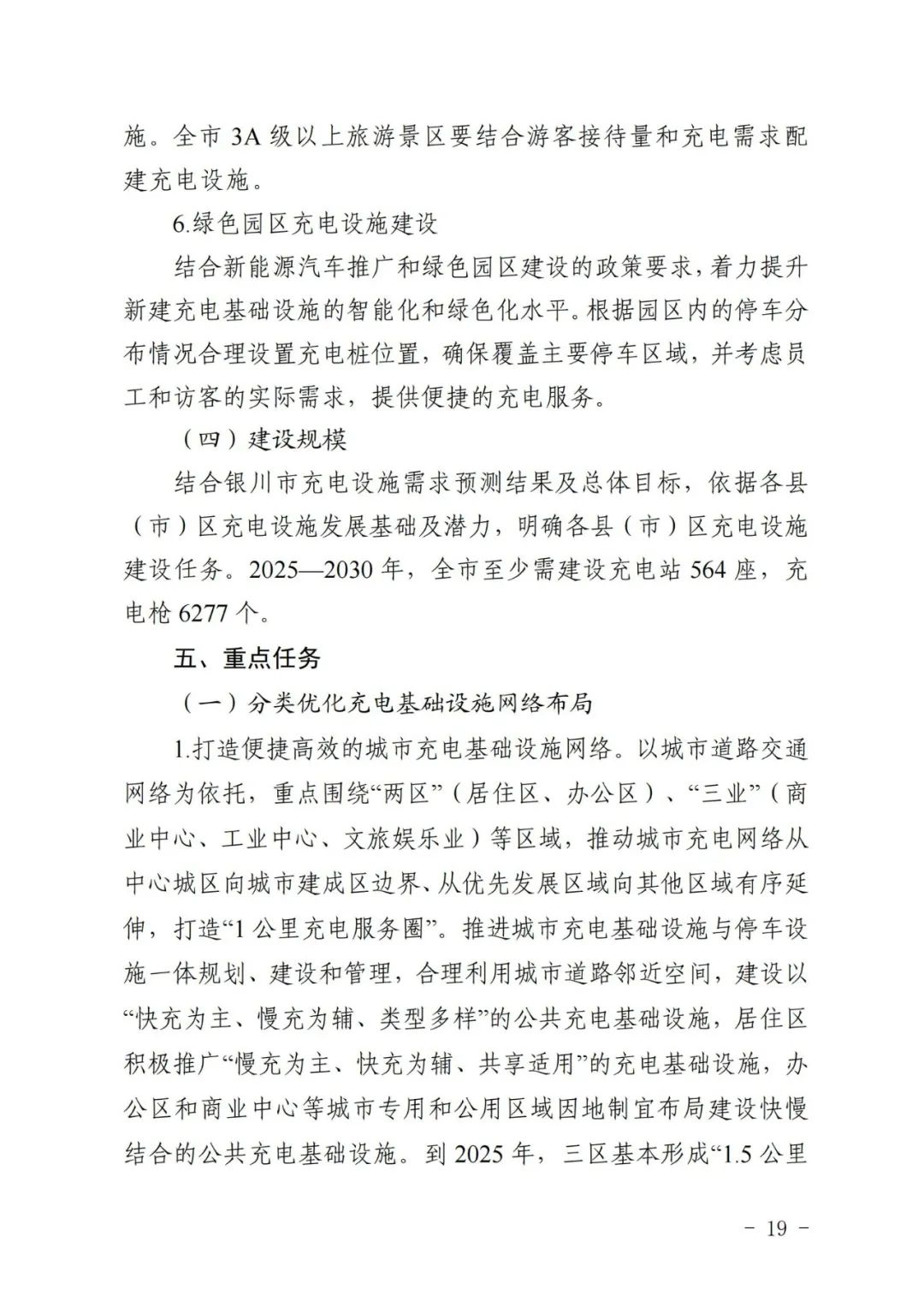

据不完全统计,全市充电桩共26930个,重点分布在商圈、小区、公共停车场、写字楼等人员聚集的公共区域,车桩比2:1。其中,公用充电站共355座、公用充电桩4085个(直流充电桩2641个,交流充电桩1414个),较2023年底增长74座充电站、291个充电桩;私人充电桩22845个,较2023年底增长4788个。

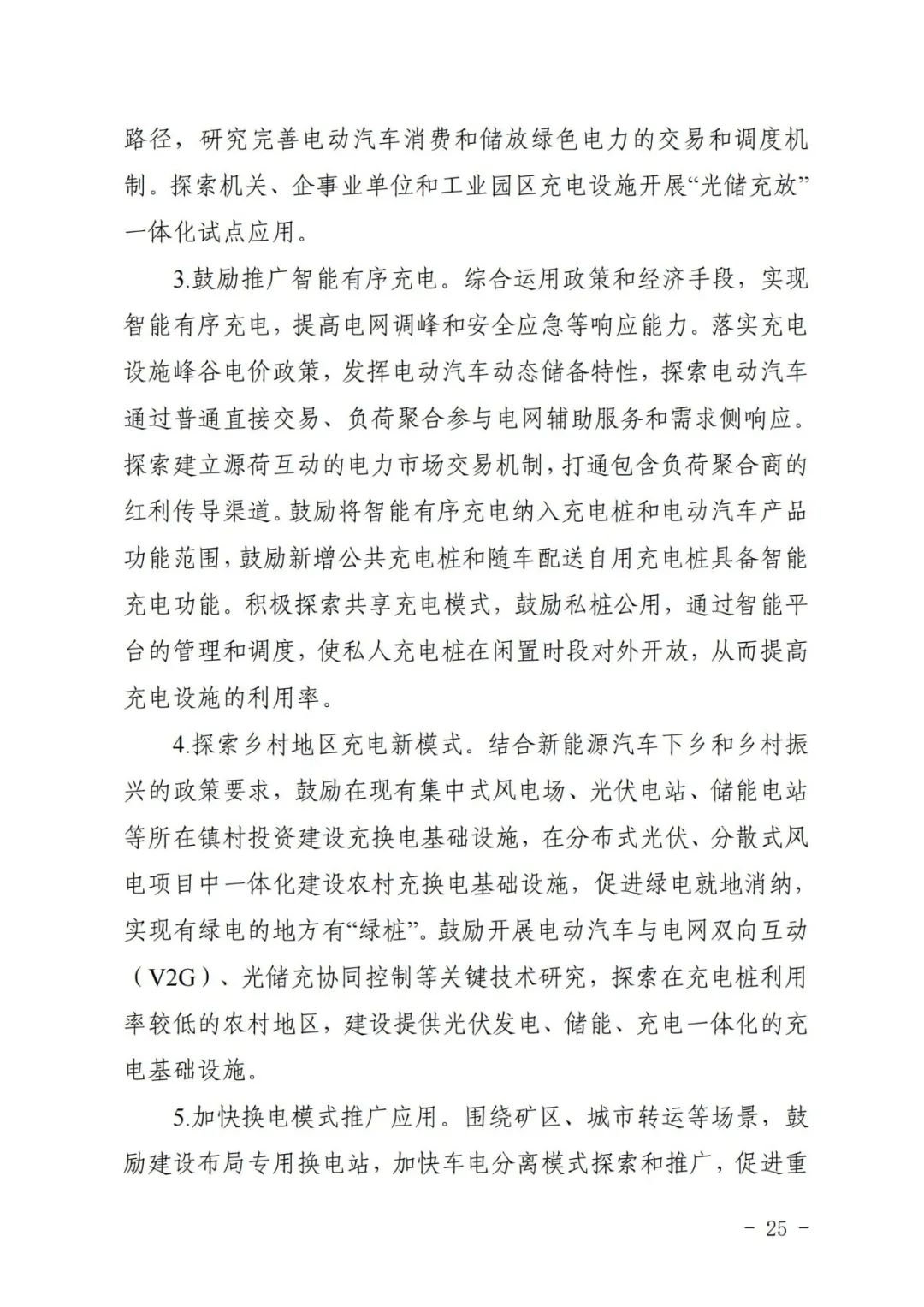

近年来,为满足越来越多公用充电站和私人充电桩的接入需求,银川市持续推进充电基础设施建设。电网企业通过实行公用充电桩用电接入“一站一评估”,对症开方,结合实际出具接入方案,最大限度满足公用桩电力供应。同时,开展有序智能充电试点示范,对小区内现有私人充电桩统一接入电网平台实现远程调控,缓解高峰时段变压器过负荷情况,优化私人充电桩运行。

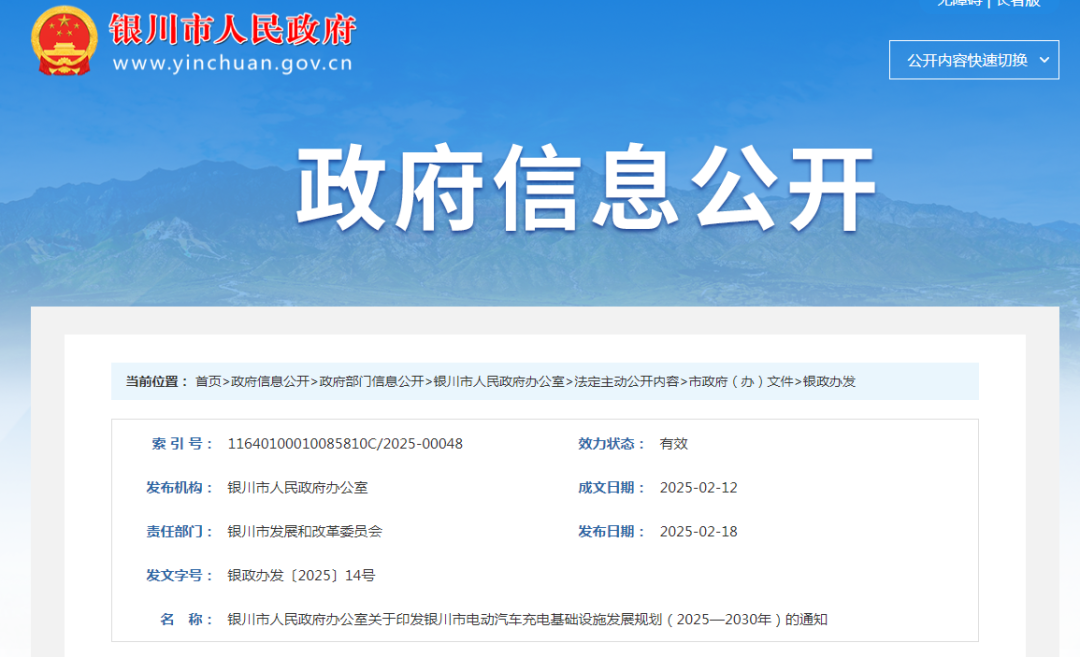

原文如下:

银川市人民政府办公室关于印发

银川市电动汽车充电基础设施发展规划(2025—2030年)的通知

银政办发〔2025〕14号

各县(市)区人民政府,市政府各部门、各直属机构:

《银川市电动汽车充电基础设施发展规划(2025—2030年)》已经市人民政府研究同意,现印发给你们,请认真抓好落实。                                                              

银川市人民政府办公室

2025年2月11日

(此件有删减)

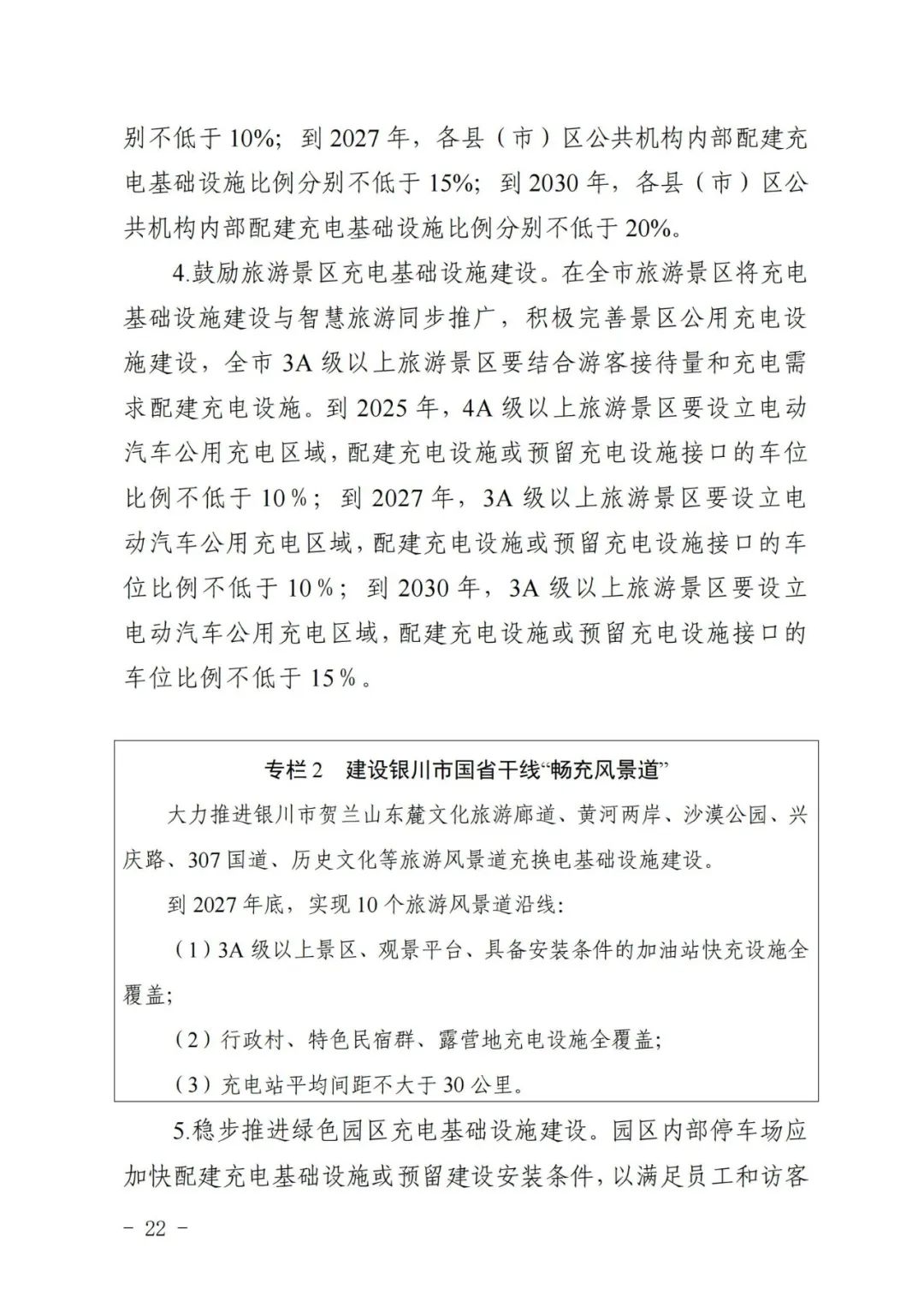

附件:银川市电动汽车充电基础设施发展规划 (2025-2030年)来源:银川市人民政府
