冲刺投产!在桂东大地,比天气更火热的是......

资讯 » 绿色企业 » 电力企业 2025-08-04

盛夏七月,骄阳似火。在桂东连绵起伏的丘陵地带,广西能源股份供电分公司220千伏桂蝴Ⅰ、Ⅱ线迁改工程进入最后冲刺阶段。银线划破长空,勾勒出电网延伸的壮美脉络。这项关乎桂东电网延伸高质量发展的工程,自开工以来便直面地形地质复杂、征地青赔难协调、跨线施工窗口期短等多重挑战。建设团队以“逢山开路、遇水架桥”的魄力,在桂东大地上书写电网建设新篇章。

脚步丈量 精准定位

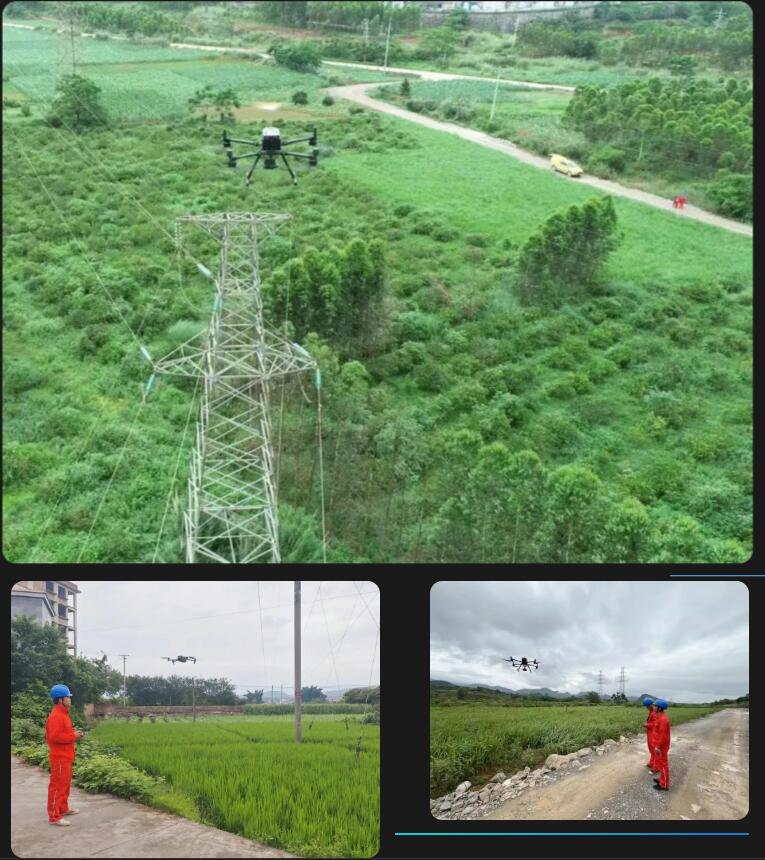

“无人机航拍显示N24塔位存在地质断层,需重新选址!”2024年12月技术交底会上,项目经理的话让会议室瞬间安静。这条全长约11公里的双回线路,维系着广西东融先行示范区(贺州)电网“大动脉”的稳定,施工难度远超预期——超六成杆塔位于人迹罕至的山巅,需跨越5处喀斯特地貌区、1条国道、1条河流及多条35千伏、110千伏输电线路,前期踏勘成为成功的关键。

220千伏桂蝴Ⅰ、Ⅱ线迁改工程作为供电分公司的“书记领办项目”,自工程筹备阶段就着力将党建与项目建设深度融合,构建“党建引领、党员带头、全员参与”的攻坚体系。面对喀斯特地貌与跨贺江等高难度挑战,供电分公司机关党支部书记韦远志牵头组建“党员技术攻关组”;党员骨干带头深入崇山峻岭,联合专业团队反复论证;测绘组披荆斩棘开辟道路,当GPS失联时则采用“点交汇法”精准定位;供电分公司项目现场负责人梁艺缤连续28天蹲守一线,奔走于各个山头之间。

最终确定的35基塔位,全部避开地质隐患,为后续施工筑牢了安全防线。

协调真情实意 解开心结

“百年祖坟不能动,给多少钱都不行!”信都镇两合村村民韦大伯的坚持,让征地协调一度陷入僵局。

线路杆塔基础需补偿千余平方米土地,涉及4个行政村61户。面对征地难题,供电分公司项目负责人李泽江带领党员亮身份、扛责任,以“敢啃硬骨头”的精神积极开展群众思想工作。创新“阳光协商”模式,在村委召开听证会,邀请镇人大代表、村支书、乡贤组成评议组,80岁的退休教师钟老用壮汉双语详细讲解环评报告,让认真聆听的村民眉头逐渐舒展。针对韦大伯家的情况,设计团队因地制宜,先后三次调整路径,最终以2基直线塔改转角塔的方式既完成了该塔基的征地工作,又成全了韦大伯的坚持。

供电分公司优化征地实施工作方式,针对征地难点迭代“讲政策更讲感情”工作方法,实现了“零纠纷、零投诉”的和谐局面,使工程在1个月内完成征地,创下同类项目最快纪录。

运输

钢铁马队 翻山越岭

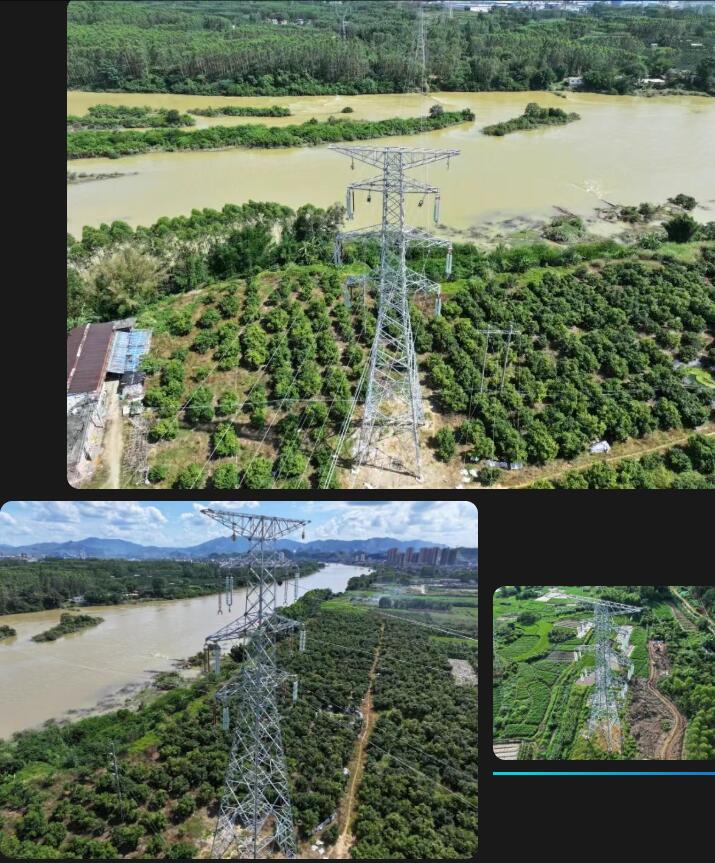

今年五月,连续的降雨使山路泥泞湿滑,山体滑坡风险陡增,材料转运成为新的难题。面对不可抗力因素,供电分公司项目团队对症下药,迅速组建以骡马为主力运输工具、由经验丰富的运输工和当地向导组成的“钢铁马队”运送材料。运输中,项目团队积极发挥团队智慧和团结协作精神,一路披荆斩棘,面对运输途中遇到的困难迎难而上、对症下药,克服了一个又一个难题。经过连续数日奋战,成功将材料运至每基塔位,为塔基建设抢得了宝贵时间。

古老的运输方式与新时代的电网建设的碰撞,传统与现代的共舞,在220千伏桂蝴Ⅰ、Ⅱ线迁改工程中绽放出不一样的绚烂光彩。

筑基

严抓质量 筑牢根基

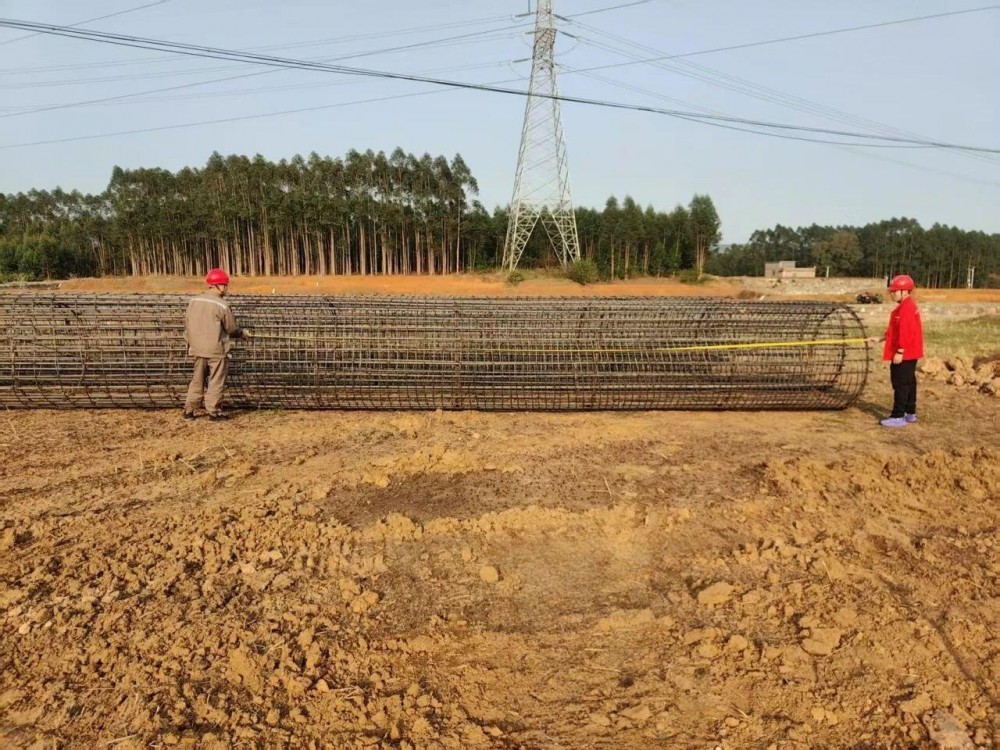

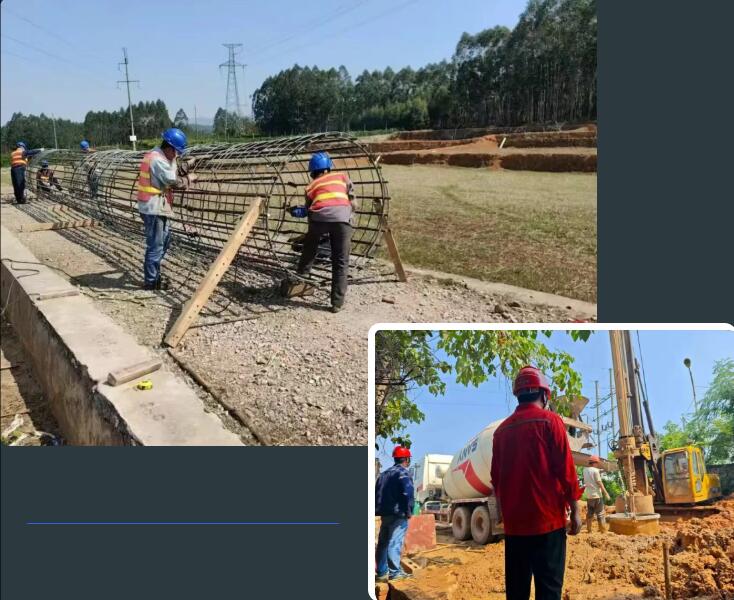

盛夏的施工现场,旋挖钻机轰鸣作响。“持力层深度比设计多2米!”施工现场传来最新消息。面对现场施工情况变化,项目团队连夜会商,决定采用扩大基础方案,增浇10立方米混凝土。坚实基础是铁塔稳定的生命线,唯有筑牢“磐石地基”,才能保障铁塔不倾斜、不倒塌,护航电网安全高效运行。35个基塔的基础均经第三方复测,关键部位监理全程旁站监督,为铁塔站稳筑牢根基。

供电分公司坚持质量问题“零妥协”,为将来的优质电力服务筑牢“质量长城”。

组塔

云端作业 毫米精度

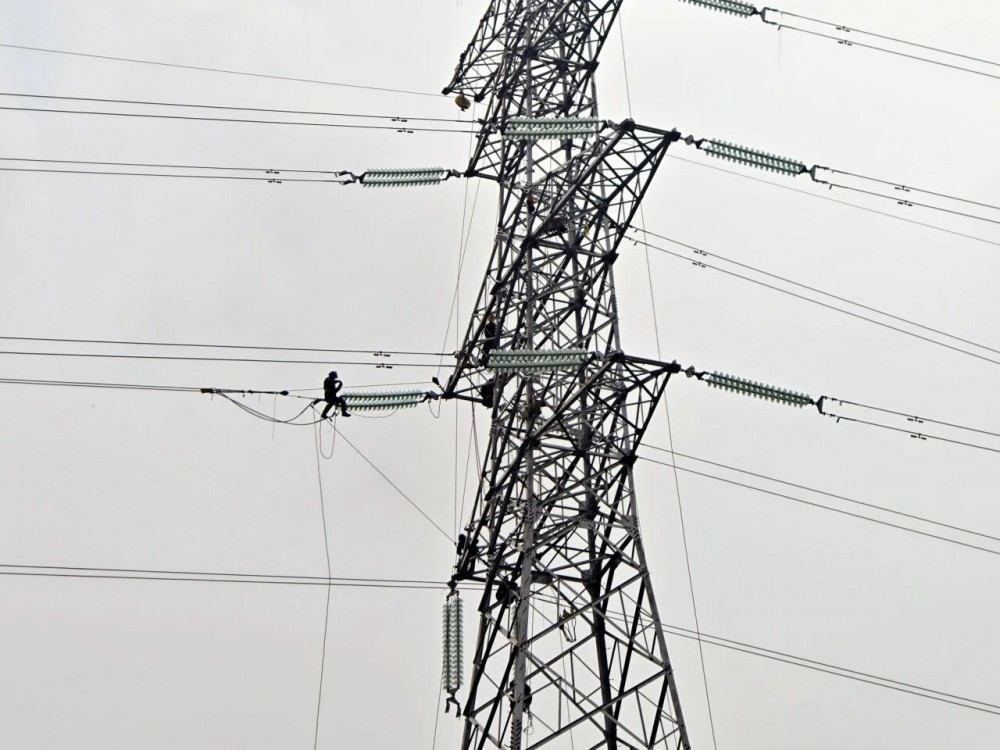

“西南角螺栓扭矩值差5N/m!”在海拔470米的N25塔组立现场,质检员张工的喊声盖过了发电机的轰鸣。这座52米高的铁塔,单个节点包含286颗螺栓,安装误差要求不超过发丝直径。烈日下,施工人员穿着厚重工服,身背沉重装备,凭丰富经验与精湛技术克服登高难题,汗水浸透衣背仍坚守岗位,以扭矩扳手、检测仪器逐一检查紧固。

供电分公司精细管理抓过程,“绣花功夫”的精细施工,让全线铁塔验收合格率达到100%,力保铁塔安全稳定可靠。

架线

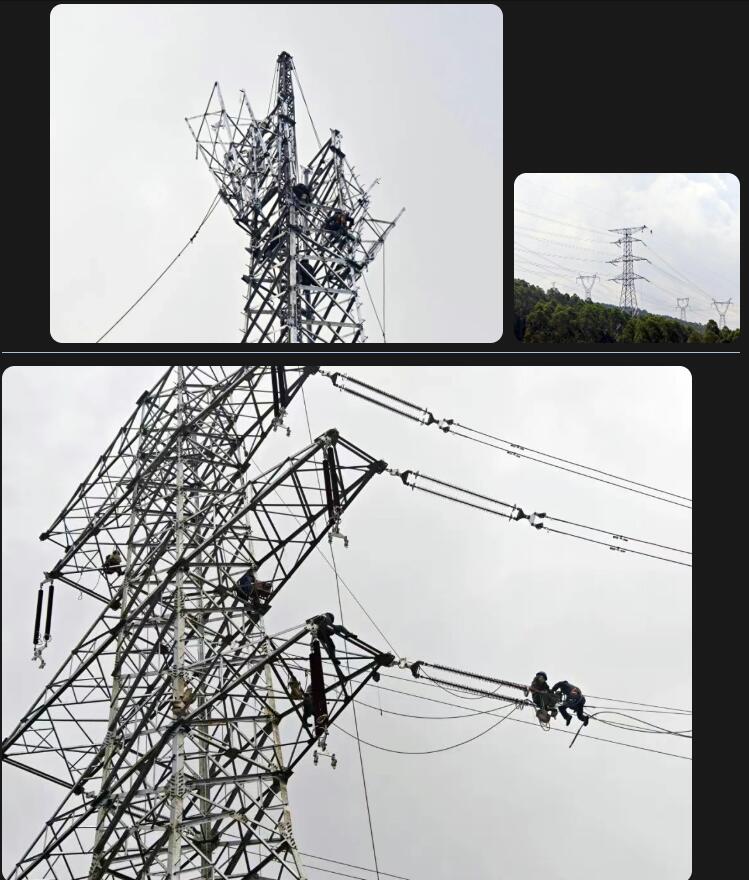

攻坚专班 高效突破

在线路施工关键阶段,面对山区、江河地带地质条件复杂多变、架线跨江河及梅雨季节等多重考验,供电分公司机关党支部积极发挥战斗堡垒作用,党支部书记韦远志作为“一班人”的“主心骨”,第一时间组织党员骨干成立攻坚专班,团结带领全体党员主动挑重担、当先锋,在三处险峻塔基设立“党员攻坚点”,科学统筹、精细管理,创新“一塔一预案”模式,针对不同塔基制定专项方案、优化工艺,攻克了一个又一个线路施工过程中遇到的难题。最终,停电时间压缩40%,关键工序工期缩短21%,为项目有序推进夯实了基础。

党旗飘在一线,堡垒筑在一线。供电分公司党员先锋队不畏酷暑,坚守岗位,以顽强的毅力守护着安全与质量;以不服输的精神,优质、高效地推进项目施工,他们用实际行动为项目的顺利推进提供了坚实保障。

截至7月下旬,供电分公司220千伏桂蝴Ⅰ、Ⅱ线迁改工程项目进度已完成超92%,较原计划提前1个月进入导线架设阶段,预计将于8月全面完工。在广西能源集团、广西能源股份的推动下,这条“党建红”赋能的电力动脉,将成为区域经济腾飞的“银丝带”,为东融产业园与地方高质量发展注入强劲电力动能。
